【奋战四季度·决胜全年稳】冶建第十分公司:精准发力 提质增效

来源:本站  |   编辑:管理员  |  日期:2022-11-09  |   字体:T T T   |  点击量:3211


大干四季度,, ,, , , ,,奋进正当时。。。。。。。

连日来,, ,, , , ,,冶建公司第十分公司各在建项目吹响建设“冲锋号”,, ,, , , ,,全体人员咬定目标,, ,, , , ,,心往一处想、劲往一处使,, ,, , , ,,齐心协力抓生产,, ,, , , ,,施工现场人员忙碌、机械轰鸣、奋战正酣,, ,, , , ,,各在建项目一派热火朝天的繁忙景象。。。。。。。

鹰潭市金山弄改造项目:攻坚克难 全力推进

Z6尊龙·凯时(中国)-官方网站

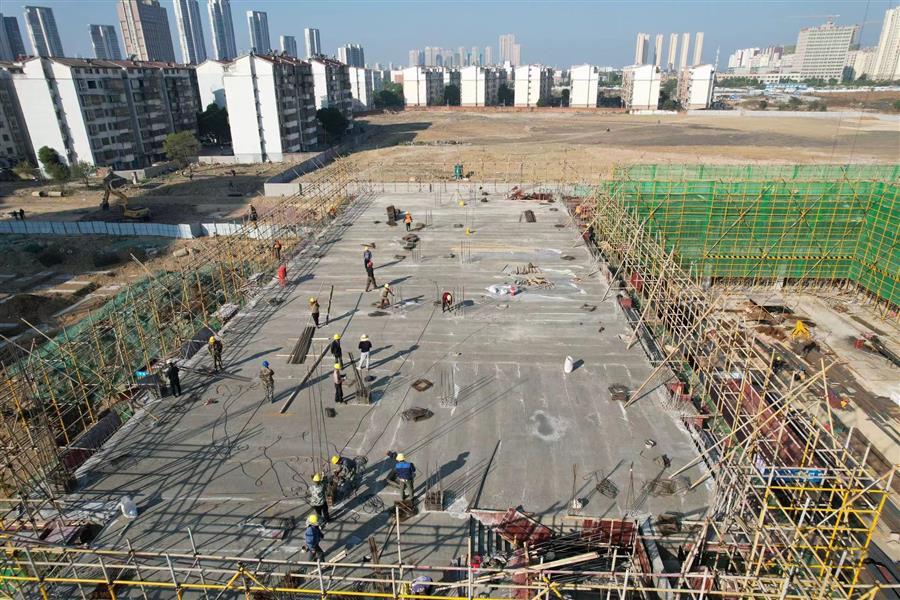

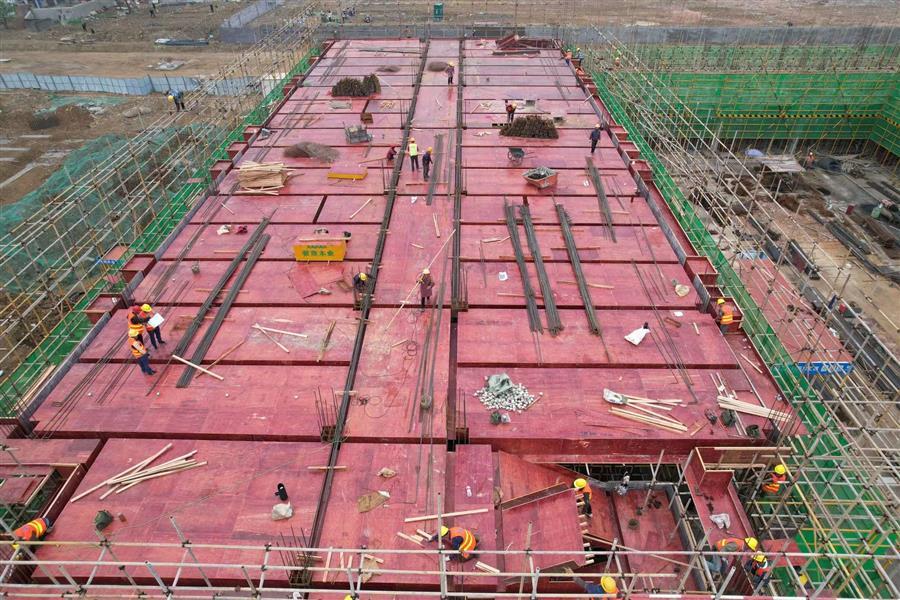

项目现场

金山弄改造项目位于江西省鹰潭市月湖区胜利东路以北、林荫东路以南,, ,, , , ,,总建筑面积为1.5万平方米,, ,, , , ,,结构类型为框架结构,, ,, , , ,,地上2-3层,, ,, , , ,,地下1层,, ,, , , ,,工期730日历天。。。。。。。该项目的地质条件和周边环境复杂,, ,, , , ,,施工难度较大,, ,, , , ,,且在今年9月份时,, ,, , , ,,更是因疫情需要进行静默管控的原因,, ,, , , ,,暂停施工了大半个月。。。。。。。为确保按时达成工期目标,, ,, , , ,,项目部积极与业主、监理等单位沟通协调建设过程的难点、堵点,, ,, , , ,,完善优化施工方案,, ,, , , ,,科学调配施工现场的人员、机械和材料,, ,, , , ,,细分时间节点,, ,, , , ,,实时管控施工过程,, ,, , , ,,以决战决胜的劲头推进项目建设。。。。。。。

Z6尊龙·凯时(中国)-官方网站

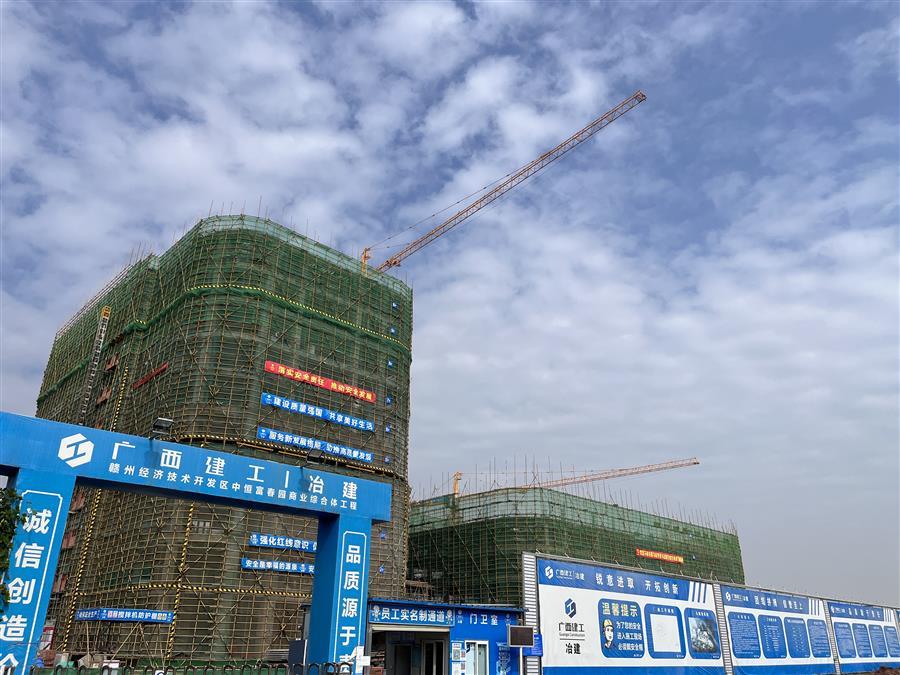

项目现场

目前,, ,, , , ,,2号楼二层板混凝土浇筑完成、满堂架搭设及模板安装中,, ,, , , ,,1号楼二层模板安装中,, ,, , , ,,5号楼二层混凝土浇筑完成,, ,, , , ,,3号楼西南角地下室防水施工和筏板钢筋绑扎中。。。。。。。项目累计完成产值1580万元,, ,, , , ,,完成合同造价的27.8%。。。。。。。

南昌市临江学校项目:精准施策 稳步推进

Z6尊龙·凯时(中国)-官方网站

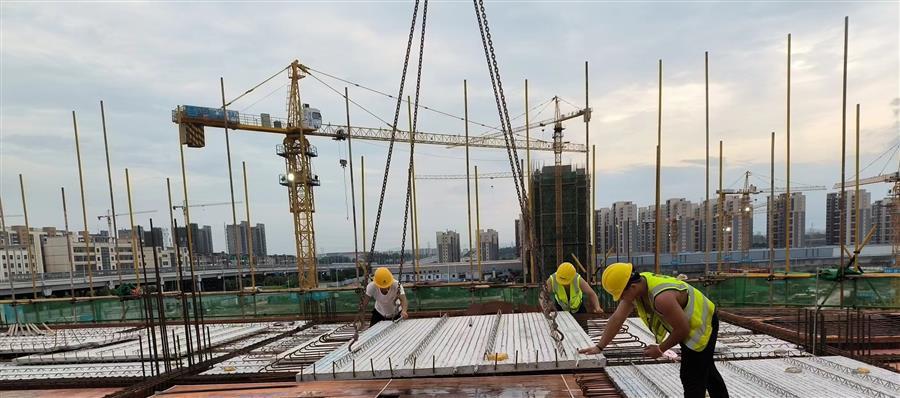

项目现场

临江学校建设项目位于江西省南昌市青山湖区,, ,, , , ,,规划总用地面积5.8万平方米,, ,, , , ,,建筑面积4.8万平米,, ,, , , ,,工程包含建筑、安装、市政、园林等部分,, ,, , , ,,工期365日历天。。。。。。。施工过程中,, ,, , , ,,项目部本着“先易后难,, ,, , , ,,突出重点,, ,, , , ,,整体推进”的工作思路,, ,, , , ,,细化工程节点,, ,, , , ,,注意施工细节,, ,, , , ,,加大人力和物力投入,, ,, , , ,,在确保安全的前提下实时管控施工过程,, ,, , , ,,协力一个一个破难点、一步一步出成效,, ,, , , ,,确保了工程建设稳步推进。。。。。。。

Z6尊龙·凯时(中国)-官方网站

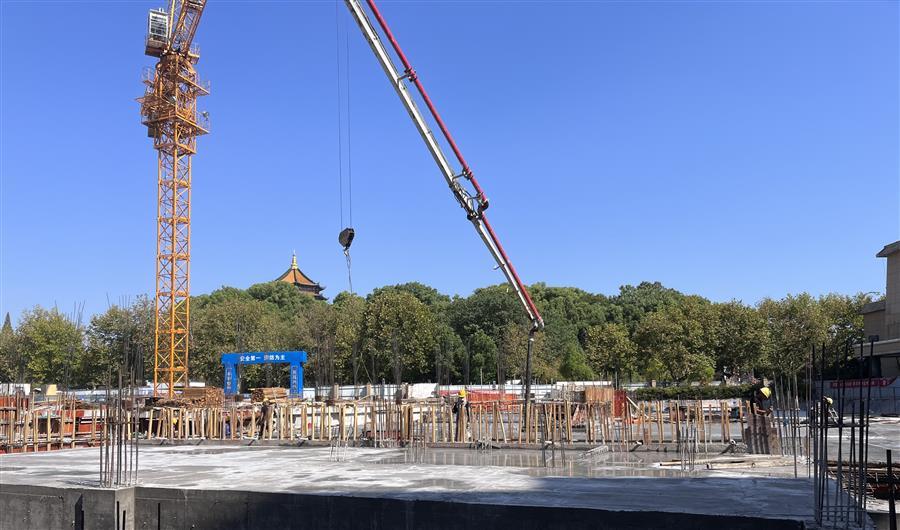

项目现场

目前,, ,, , , ,,1#楼第1段四层楼面浇筑完成,, ,, , , ,,2#楼第1段基础浇筑完成,, ,, , , ,,5#楼二层楼面浇筑完成,, ,, , , ,,地下室承台开挖及砌筑完成70%。。。。。。。项目累计完成产值1911万元,, ,, , , ,,完成合同造价的11.9%。。。。。。。

赣州富春园商住小区项目:紧盯目标 抢抓工期

Z6尊龙·凯时(中国)-官方网站

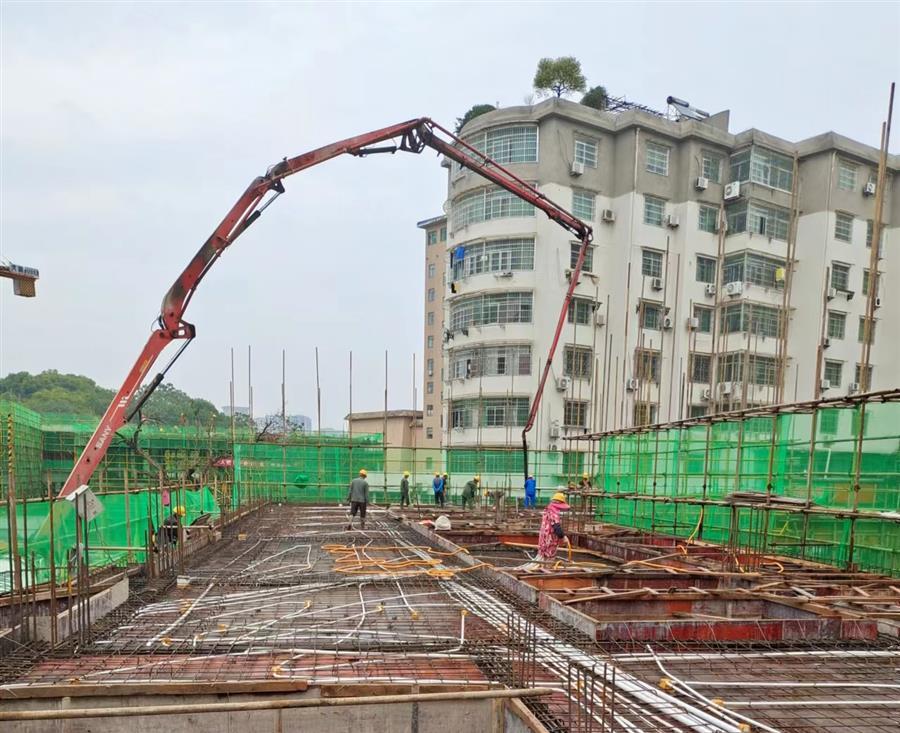

项目现场

赣州经济技术开发区中恒富春园商住小区商业综合体工程,建筑占地面积9489.48平方米,总建筑面积6.1万平方米,包含地下室、A塔38#楼、BCD塔、E塔39#楼建筑装饰及安装工程,, ,, , , ,,工期606日历天。。。。。。。项目开工以来,, ,, , , ,,项目部统筹分解进度目标,, ,, , , ,,紧盯节点抓落实、倒排工期抓进度,, ,, , , ,,严格落实设计图纸和规划要求以确保每个环节、每个细节的质量和安全,, ,, , , ,,全体人员抢晴天、战雨天,, ,, , , ,,以点带面推进各环节的施工建设稳步提速。。。。。。。

Z6尊龙·凯时(中国)-官方网站

项目现场

目前,, ,, , , ,,38#楼二、三层水电消防暖通安装中,, ,, , , ,,三层ALC内墙墙板安装完成60%; ;;;;;;;39#楼PC叠合板吊装完成90%; ;;;;;;;地下室梁钢筋绑扎完成。。。。。。。项目累计完成产值6268.7万元,, ,, , , ,,完成合同造价的56.98%。。。。。。。

四季度,, ,, , , ,,是决胜全年稳的关键时刻。。。。。。。

第十分公司所有在建项目都纷纷抢抓黄金施工期,, ,, , , ,,掀起大干四季度的施工热潮。。。。。。。下一步,, ,, , , ,,分公司将坚持贯彻落实集团公司及公司各项工作部署,, ,, , , ,,紧盯目标任务,, ,, , , ,,攻坚克难,, ,, , , ,,确保项目建设“提产增效”,, ,, , , ,,助力公司全年稳。。。。。。。
